Cadre de vie, Environnement
La réhabilitation du site SOFERTI
[ Mis à jour le 03/04/2026 ]
Depuis 2007, l’usine d’engrais Soferti a cessé sa production, libérant 27 hectares en bord de Loire, entre Basse-Indre et Haute-Indre. L’avenir de cet ancien site industriel de production d’engrais passe par la réalisation d’importants travaux de dépollution des sols exploités, engagés en 2024 par l’entreprise Retia.
Construit entre 1924 et 1926, le site de Basse Indre a accueilli pendant 80 ans la production d’engrais et d’acide sulfurique. Après l’arrêt des activités en 2006, plusieurs étapes de démolition et de dépollution ont été réalisées.
Un chantier d’envergure pour un avenir durable
L’entreprise RETIA, en charge de la réhabilitation du site, a présenté les travaux à venir lors d’une réunion publique d’information le 5 juin 2025. Un projet complexe mêlant dépollution, préservation de la biodiversité et adaptation aux contraintes réglementaires.

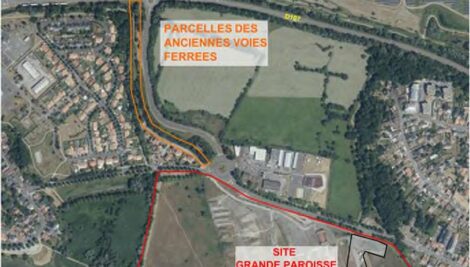

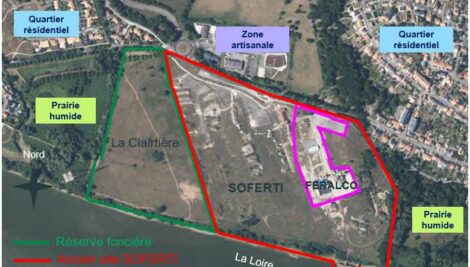

La réhabilitation actuelle concerne trois zones : l’ancienne usine, la réserve foncière de la Clairtière et l’ancienne voie ferrée, qui reliait le site à la gare de Saint Herblain.
Autorisation administrative
La société Grande Paroisse SA a obtenu, le 6 février 2026, un arrêté préfectoral l’autorisant à déroger aux interdictions d’atteinte à des espèces protégées dans le cadre de la réhabilitation son ancien site industriel. Les travaux de réhabilitation vont donc pouvoir reprendre courant 2026.
Le déroulement du chantier
Comme évoqué lors de la réunion publique d’information du 4 février 2026, l’abattage des arbres dans la zone des travaux a été réalisé en février et mars 2026 ainsi que le débroussaillage du site et plus particulièrement l’arrachage et la gestion des espèces exotiques envahissantes.
Sur un plan opérationnel, les principales étapes du chantier se dérouleront selon le planning suivant pour l’année 2026 :
- Mai à août 2026 : Préparation du chantier avec notamment l’installation des mesures d’évitement et de réduction pour la prise en compte des enjeux biodiversité (barriérage par zones, création de pierriers, déplacement de certaines espèces floristiques aux périodes propices, …).
- Septembre 2026 : Mise en place des différentes installations de chantier à l’entrée du site (au niveau du rond-point des Savonnières).
- Octobre 2026 : Début des opérations de terrassement selon le phasage temporel et spatial défini (terrassement par zone géographique).
Les travaux commenceront par la zone située au Nord-Est du site et sont prévus pour une durée estimée entre 18 et 24 mois (en fonction des conditions météorologiques et des aléas de chantier).
